Bauen bei Frost: Was Beton, Mörtel, Pflaster und Pflanzen unter fünf Grad vertragen

Die Saison endet nicht am Kalender, sondern am Thermometer. Welche Arbeiten bei Kälte weiterlaufen können, wo die Normen Grenzen ziehen und warum der Schaden meist erst im Frühjahr sichtbar wird.

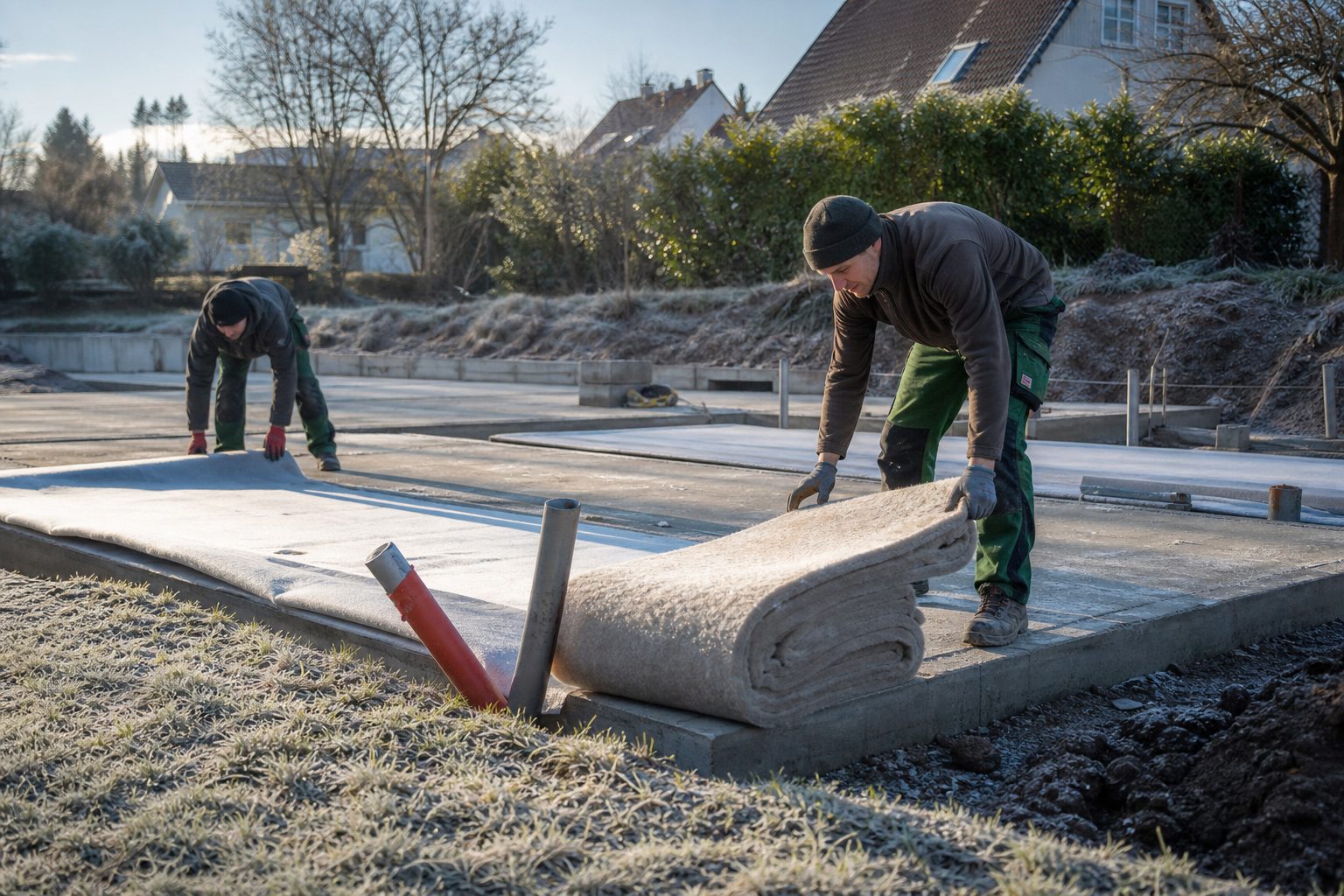

Landschaftsgärtner deckt frisch gesetzte Betonfundamente mit Wärmedämmmatten ab, Raureif auf der Baustelle
Beton, der im Dezember friert, meldet sich im April: als Abplatzung, Riss oder lockere Palisade. Symbolbild
Kurz gesagt
  • DIN 1045-3: Zwischen +5 und −3 Grad muss der Frischbeton mindestens +5 Grad haben, unter −3 Grad +10 Grad und drei Tage Schutz; nie auf gefrorenen Boden betonieren.
  • Mörtel und Kleber enden bei +5 Grad; gefrorene Bettung und gefrorenes Planum lassen sich nicht verdichten – Pflastern bei Frost produziert Setzungen mit Garantieanspruch.
  • Pflanzen nur in frostfreiem Boden; seit 1. Dezember steht Saison-Kurzarbeit als Alternative zum Weiterbauen um jeden Preis bereit.

Der Dezember ist im GaLaBau ein Monat der Entscheidungen: Weiterbauen, weil der Auftrag drängt – oder abbrechen, weil das Material nicht mitmacht? Die Antwort hängt vom Gewerk ab. Für die wichtigsten Arbeiten gibt es klare Regeln, für den Rest Erfahrung.

Beton: Die Fünf-Grad-Regel

Beton erhärtet durch eine chemische Reaktion, die bei sinkenden Temperaturen langsamer wird und unter dem Gefrierpunkt stoppt. Friert das Wasser im jungen Beton, sprengt es das Gefüge – die Festigkeit wird nie erreicht. DIN 1045-3 verlangt deshalb: Bei Lufttemperaturen zwischen +5 und −3 Grad muss der Frischbeton beim Einbau mindestens +5 Grad warm sein, bei Zementen mit langsamer Erhärtung mindestens +10 Grad. Unter −3 Grad Lufttemperatur sind +10 Grad Frischbetontemperatur Pflicht, und der Beton muss mindestens drei Tage lang vor Frost geschützt werden.

In der Praxis heißt das: Fundamente für Mauern, Zäune und Palisaden lassen sich bei leichtem Frost setzen, wenn der Beton warm geliefert wird und die Bauteile mit Matten und Folie abgedeckt bleiben. Fertigbeton aus dem Werk ist dabei sicherer als Sackware, die auf der kalten Baustelle angemischt wird. Was nicht geht: Betonieren in gefrorene Schalung oder auf gefrorenen Boden. Der Frost taut unter dem Beton, der Boden setzt sich, das Fundament folgt.

Mörtel und Kleber

Für Fugenmörtel, Drainmörtel und Kleber gelten die Verarbeitungshinweise des Herstellers, und die enden fast immer bei +5 Grad – gemessen an Luft, Untergrund und Material. Wer im Winter Naturstein mit gebundener Fuge verlegt, arbeitet unter Zelt und Heizung oder gar nicht. Ungebundene Bauweisen – Splittbett, Sandfuge – sind weniger empfindlich, aber auch hier gilt: Gefrorene Bettung lässt sich nicht abziehen, und was auf gefrorenen Splitt gelegt wird, liegt nach dem Tauen schief.

Pflaster und Erdarbeiten

Erdarbeiten sind bei Frost möglich, solange der Boden nicht tief gefroren ist; ein Bagger schafft die oberen Zentimeter. Das Problem ist der Einbau: Gefrorene Erde lässt sich nicht verdichten, und gefrorene Schollen im Planum werden nach dem Tauen zu Hohlräumen. Die DIN 18318 setzt für Pflasterdecken eine tragfähige, verdichtete Unterlage voraus – bei gefrorenem Untergrund ist sie nicht herzustellen. Wer bei Frost pflastert, produziert Setzungen mit Garantieanspruch.

Was bei Kälte gut gehtGehölzschnitt, Rodungen, Zaunbau auf fertigen Fundamenten, Holzarbeiten, Montage von Spielgeräten, Wartung der Maschinen, Vorbereitung von Bewässerungsanlagen, Bepflanzung an frostfreien Tagen. Und: die Winterbaustelle organisieren, bevor sie beginnt – Heizung, Zelt, Abdeckung, Lieferzeiten.

Pflanzen

Pflanzarbeiten sind nach DIN 18916 nur in frostfreiem und nicht wassergesättigtem Boden zulässig. Ein Frosttag ist kein Problem, wenn die Pflanzen geschützt lagern; wochenlanger Dauerfrost beendet die Pflanzsaison bis zum Tauwetter. Ballenware, die auf der Baustelle wartet, wird in Erde oder Rindenmulch eingeschlagen und gegen Wind abgedeckt – Wurzeln erfrieren schneller als Kronen.

Die betriebswirtschaftliche Seite

Seit dem 1. Dezember gilt die Schlechtwetterzeit, in der Betriebe des Garten- und Landschaftsbaus bei witterungsbedingtem Arbeitsausfall Saison-Kurzarbeitergeld beantragen können. Das ist die Alternative zum Weiterbauen um jeden Preis. Wer im Dezember Fundamente betoniert, die im April abplatzen, hat zweimal gebaut und einmal bezahlt bekommen. Ein Blick auf die Wettervorhersage für drei Tage entscheidet, ob eine Baustelle läuft – nicht der Liefertermin.

Quellen

  1. DIN 1045-3: Tragwerke aus Beton, Stahlbeton und Spannbeton – Teil 3: Bauausführung (Betonieren bei kalter Witterung)
  2. DIN 18318: VOB Teil C – Verkehrswegebauarbeiten – Pflasterdecken und Plattenbeläge, Einfassungen
  3. DIN 18916: Vegetationstechnik im Landschaftsbau – Pflanzen und Pflanzarbeiten
  4. Sozialgesetzbuch III, § 101 Saison-Kurzarbeitergeld (Schlechtwetterzeit 1. Dezember bis 31. März) – www.gesetze-im-internet.de/sgb_3/__101.html
